变压器大修步骤及大修现场条件要求

文章出处:admin 人气:发表时间:2020-02-11 16:54

为确保用电安全,电力变压器需要定期检修,防止事故发生,变压器大修之前要先制定合理的方案,准备好所需工期及器材设备,检修时做好记录,大修现场条件要求最好室内,且设备温度不能低于场地气温,检修人员安全防护措施要规范,拆卸时做好记录,最后要完好无损的安装好,下面是详细介绍。

一、变压器大修步骤是怎样的

1、大修前的准备。根据运行记录和缺陷记录收集变压器存在的缺陷,并到现场核对。制定出处理缺陷的对策。对于重大缺陷,需要 制定出检修中的特殊项目。确定检修中的操作工艺,制订出具体实施方案。准备好需用的材料工器具和专用设备、起重设备等。并应制定出检修质量目标和组织措施、安全措施。

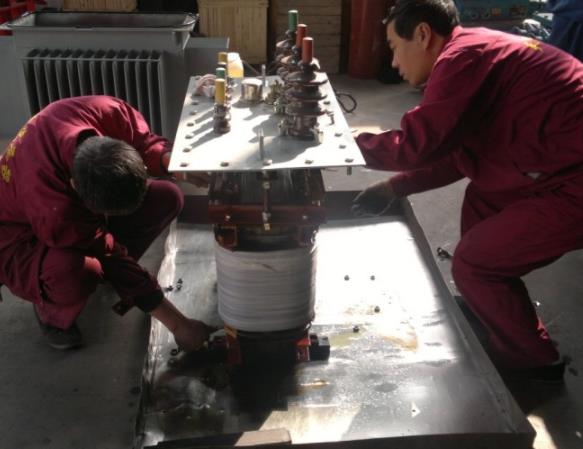

2、放油,打开变压器箱盖、吊出器身,检查线圈和铁芯。

3、测试铁芯各部位绝缘并做出记录。

4、检查铁芯、线圈的紧固件穿心螺杆、夹件、拉带、绑带等、、压钉、压板及接地片等。

5、检查绝缘屏蔽和磁屏蔽、分接开关及引线、套管。

6、检修顶盖、储油柜、防爆管或压力释放阀、、测试气体继电器轻、重瓦斯动作值。

7、检修散热器、各部位油阀门、吸湿器和油再生装置等。

8、检修温控测量装置及仪表、信号回路、保护装置。

9、滤油或换油。

10、必要时对器身绝缘进行干燥处理。

11、装配变压器,注油。根据需要重新油漆油箱外壳。

12、按试验规程要求进行大修后交接试验。

13、整理检修记录,编写竣工报告。进行交接验收,编写验收报告。

二、变压器大修现场条件

1、吊钟罩或器身、一般宜在室内进行,以保持器身的清洁。如在露天进行时,应选在晴天进行。器身暴露在空气中的时间作如下规定:空气相对湿度不大于65%时不超过16h。空气相对湿度不大于75%时不超过12h。器身暴露时间从变压器放油时起计算直至开始抽真空为止。

2、为防止器身凝露,器身温度应不低于周围环境温度,否则应用真空滤油机循环加热油,将变压器加热,使器身温度高于环境温度5℃以上。

3、检查器身时应由专人进行,着装符合规定。照明应采用安全电压。不许将梯子靠在线圈或引线上,作业人员不得踩踏线圈和引线。

4、器身检查使用工具应由专人保管并编号登记,防止遗留在油箱内或器身上。在箱内作业需考虑通风。

5、拆卸的零部件应清洗干净,分类妥善保管,如有损坏应检修或更换。

6、拆卸顺序:首先拆小型仪表和套管,后拆大型组件。组装时顺序相反。

7、冷却器、压力释放阀或安全气道、净油器及储油柜等部件拆下后,应用盖板密封,对带有电流互感器的升高座应注入合格的变压器油或采取其他防潮密封措施、。

8、套管、油位计、温度计等易损部件拆后应妥善保管,防止损坏和受潮。

9、组装后要检查冷却器、净油器和气体继电器阀门,按照规定开启或关闭。

10、对套管升高座,上部管道孔盖、冷却器和净油器等上部的放气孔应进行多次排气,直至排尽,并重新密封好并擦油迹。

11、拆卸无励磁分接开关操作杆时,应记录分接开关的位置,并做好标记。拆卸有载分接开关时,分接头应调试在额定档位置或按制造厂的规定执行、。

12、组装后的变压器各零部件应完整无损。

此文关键字:变压器,大修,步骤,及,现场,条件,要求,为,确保,
